开年即冲刺: 1-2月装机 39.47GW。
三月稳健: 3月装机 20.24GW。
四月发力: 4月装机 45.22GW。
五月井喷: 5月装机 92.92GW (创历史单月新高!)。

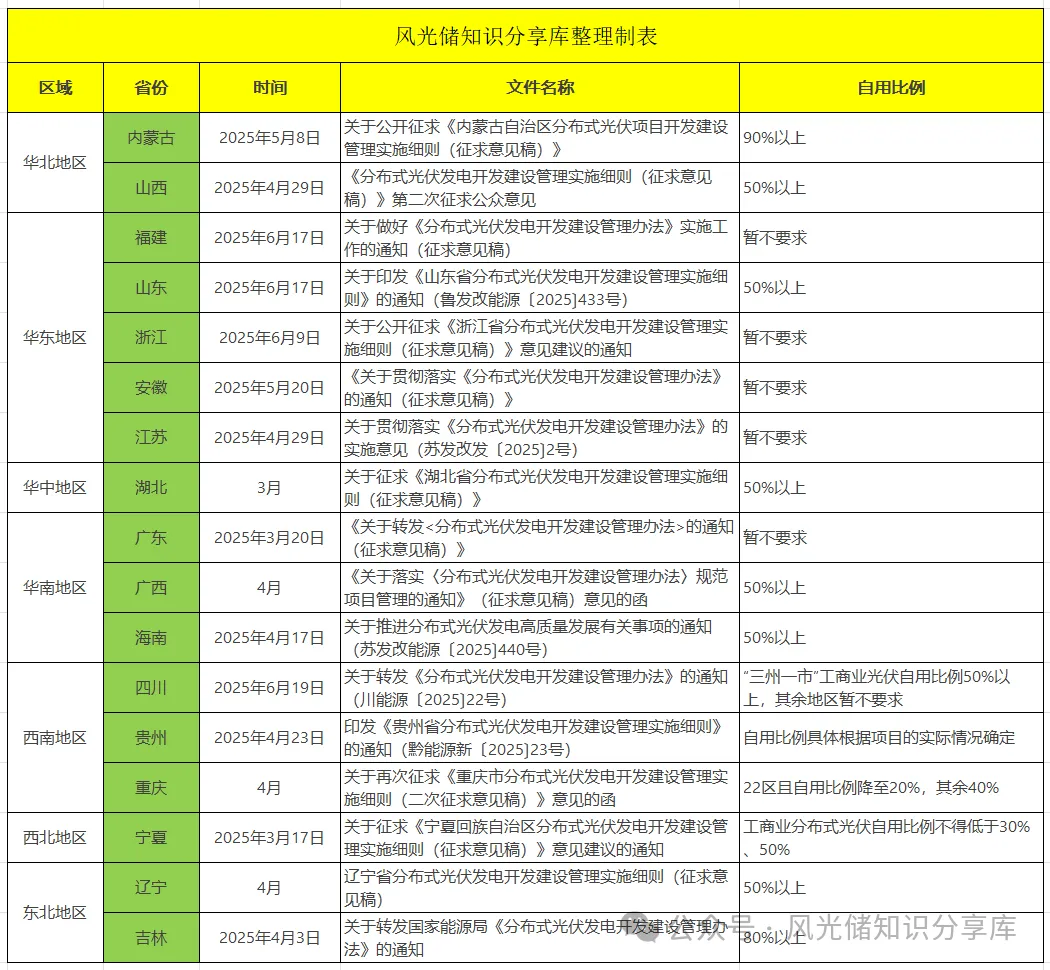

累计新高: 2025年1-5月,全国光伏累计新增装机量达 197.85GW!可以说是成绩斐然,531之后的所有项目都算是增量项目了,目前全国17省细则已出

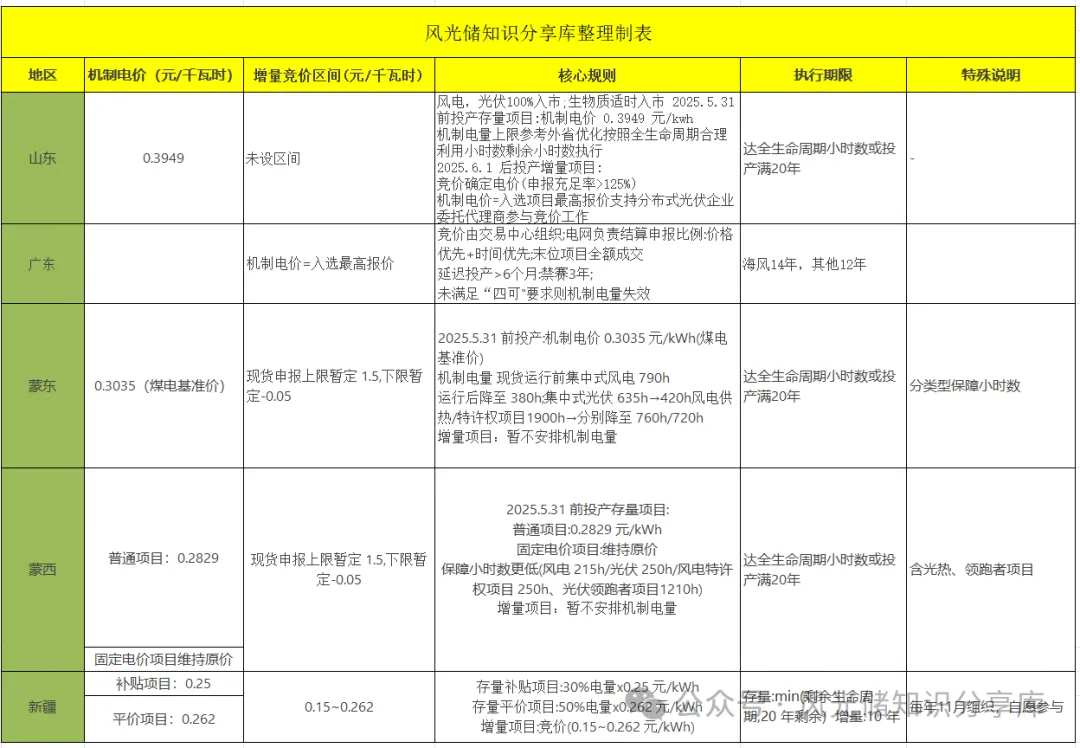

136号文配套细则广东、山东、新疆、蒙西、蒙东已经出台。具体的结算机制强哥也给大家整理了下:

下半年高消纳工商业竞争将真正进入白热化争斗,相比于地面集中式项目,屋顶光伏因其靠近负荷中心、利用闲置资源、节能减排优势显著,成为企业
绿色转型的重要路径。

一、6MW混凝土屋顶分布式光伏项目配置
1. 系统规模与接入方案
本项目装机容量5900100kw(组件规格:710Wp),容配比为1.25,适配混凝土屋面荷载条件。采用新建10kV电压等级接入,设置1个并网点,系统含动态无功补偿装置以及四可等装置。
逆变器采用6台40kW+6台110kW+26台150kW组串式逆变器,总容量4800kW
光伏支架次啊用固定钢支架,基础采用预制混凝土支墩,25年一遇风压0.38kN/m²,25年一遇基本雪压0.33kN/m²,组件最低点距地0.7米。
支架基础按50年一遇风压0.45kN/m²、雪压0.40kN/m²,抗风抗震设计。
电气系统:高低压电缆均为铜芯,关键回路采用耐火型10kV电缆;箱变配置为4台1250kVA箱式变压器(10kV欧变,能效三级),满足高压侧配电需求,确保高压侧供电能力。如果说工厂变压器满足5.9MW装机需求,本项成本可以忽略
通信系统:配套光纤通讯、计量与调度接口,满足余电上网场景下电网调控需求。

二、目前市场上造价基本在2.6元/w总价1600万元
1.设备购置费
